6月21日早上6點25分,隨著“送電成功”的一聲令下,位于南寧市雙定鎮的35千伏雙定變電站緊急增容工程順利完工,新增供電容量20MVA,該片區供電能力提升一倍多,全力滿足附近企業新增用電需求。從項目立項到工程完工送電,整個過程只花了不到40天的時間?!斑@種超常規的電網改造速度,源于我們始終把為客戶創造價值的理念放在第一位、始終堅持降本增效所產生的強大動力”,廣西電網三級技術專家、南寧供電局生產技術部羅傳勝深有感觸地說。

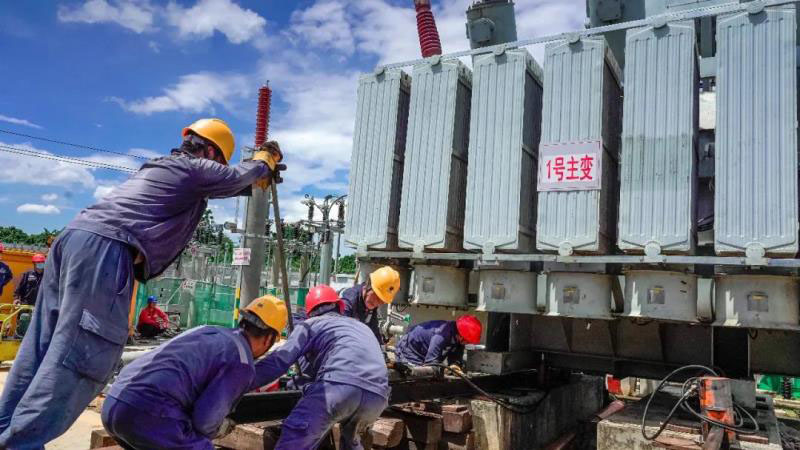

圖為工作人員對主變壓器進行安裝。肖軍 攝
在南寧市雙定鎮龍山村以及秀山村一帶,進駐了不少石材加工、混凝土攪拌站、木材加工廠等企業。近一年來隨著市場需求的增加企業的規模不斷擴大,用電需求增長迅速,在一年內翻了一倍,相當于10000戶家庭的用電。受變電站既有的技術條件的閑置,原有的變電站經過多次增容改造以及到達了供電極限,企業新增用電無法得到滿足。為了解決用戶用電問題,南寧供電局已經著手在此處建設一座電壓等級更高、容量更多的110 kV義龍變電站。由于新建變電站需要一定的周期,但是按照目前的進度測算,預計到2022年才能投產運行。

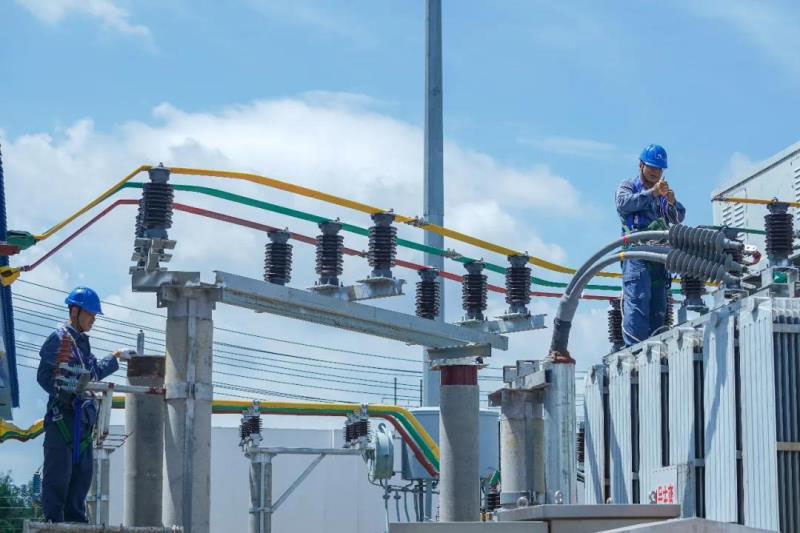

圖為南寧供電局變電二所工作人員對設備進行安裝調試。楊東 攝
客戶用電等不起,客戶的利益就是第一位的,必須打破常規的工作模式,非常之時有非常之舉,必須在兩個月內徹底解決用戶用電問題。南寧供電局領導班子果斷做出決策,對目前已經沒有擴容空間的變電站再次實施增容。利用110千伏的變壓器降壓運行替換原來的35千伏變壓器35kV線路分裂運行方式,突破原有的35千伏變壓器容量的限制,提升電網供電能力。同時充分利用倉庫內之前電網改造換下的拆舊物資,減少新物資的采購時間和成本。

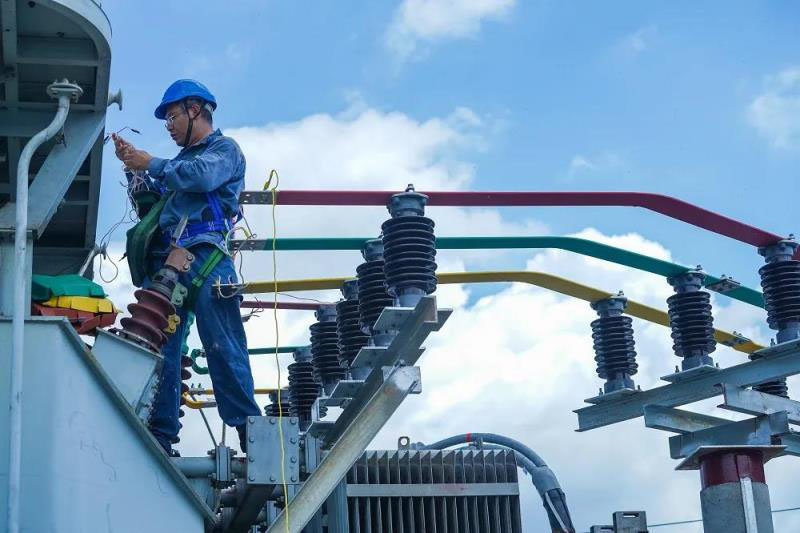

圖為南寧供電局變電二所工作人員對設備進行安裝調試。楊東 攝
得益于此前在全網區大力實施的拆舊物資利用的清庫大行動,南寧供電局對這些物資都分門別類進行大摸底調查,對物資的門類和現狀都進行登記造冊并錄入系統便于隨時調用?!皬哪邱R倉庫調撥一臺110kV退運的主變”,“從安城站調撥退運電纜”,“從楊圩站調撥退運35kVPT間隔物資”“從馬山倉庫調運35kV母線電壓互感器間隔”……,在一天的時間里,變電站改造需要的物資全部被運送到35千伏雙定變電站。

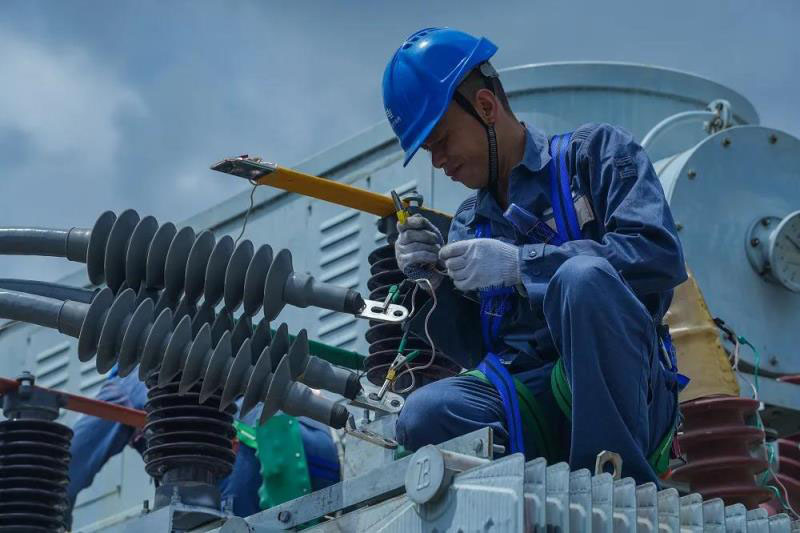

圖為南寧供電局變電二所工作人員對設備進行安裝調試。楊東 攝
由于變電站增容改造是采用110千伏變壓器降壓運行,這就意味著新替換的變壓器與原來的相關設備不匹配,變壓器所有配套的部件都要更換,除了變電站的土建部分以外,工程量已經與新建設一座變電站相差無幾。
南寧供電局組織包括生技部、系統部、變電二所等多個部門對施工改造工作進行優化。做好前期電纜敷設、土建工作,提前將變壓器散熱片、瓦斯繼電器等附件組裝最終將變電站停電改造時間由常規的6天優化至2天。
由于庫存的廢舊物資型號各異,經過長時間的存放,能否用,會不會在運行做出現重大故障,這些都是擺在技術人面前的未結難題。南寧供電局組織了由羅傳勝以及廣西電網二級技能專家李寶鋒為核心的專家團隊,頂著35度的高溫,對主變壓以及附屬的設施進行了30余項檢測,包括最核心的直阻、變比、阻抗、耐壓、絕緣、套管、介損等。“降低變壓器油紙水份含量是其中最重要的一項技術指標,也是最不容易檢測出的,而且變壓器又是密封運行的,事故發生前的征兆又不是很明顯,如果這項指標忽略了,那么運行中的主變可能隨時發生故障”。李寶鋒說,他與團隊的同事們創新采用了基于低頻電流加熱法的變壓器油紙絕緣受潮處理關鍵技術應用、變壓器整體平移新技術等方法,現場對變壓器油紙絕緣進行干燥,在3天的時間里,完成了對變壓器以及相關設備的全部試驗以及安裝調試工作。
在變電站停電改造前,南寧供電局還緊急建設多條10千伏線路,通過帶電的方式將原來的變電站的用戶用電臨時改接到附近,做到變電站全停而用戶零停電。
“現在用電問題解決了,我計劃在原有的基礎上擴大一倍的規模,今年的產值有望達到2.4億元”,福松石材加工廠負責人翟大柱說。
變電站增容改造完成后,雙定鎮以及周邊在現有的基礎上將釋放30%左右的用電需求,一年將新增電量2000萬千瓦時,帶動周邊社會經濟發展和保障附近村民的穩定就業。
作者:肖軍
