寧海抽水蓄能電站完成多項節點目標

作者:中國儲能網新聞中心 來源:中國電建集團 發布時間:2020-10-10 瀏覽:次

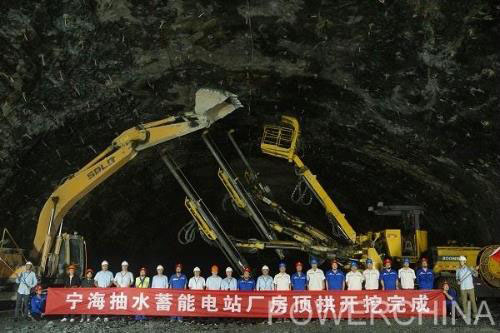

近日,水電十二局承建的浙江省重點工程寧海抽水蓄能電站抓住年度目標不放松,全力以赴抓生產經營,施工現場熱火朝天,接連實現多項節點目標。9月30日,地下廠房第一層開挖按期完成;10月3日,下水庫大壩開始填筑;10月5日,下水庫大壩順利截流,向祖國71周年華誕獻上一份“戰”禮!

浙江寧海抽水蓄能電站為一等大(1)型工程,裝機容量140萬千瓦,是水電十二局近年來承建的最全面、最系統的綜合性大型抽水蓄能電站工程。下水庫大壩為混凝土面板堆石壩,壩頂高程148米,最大壩高96米,壩頂長度280米,壩頂寬度8米。電站地下廠房長179米,高57米,分7層開挖,第一層高10米。

地下廠房4月16日正式開工,在5個半月時間里,寧海施工局堅持黨建引領,黨員領導干部踐行“云頂先鋒”黨建品牌建設要求,主動下沉蹲點,親自督戰;克服了疫情帶來的影響,積極快速組織施工隊伍,重點配置各項資源,不斷調整施工管理機制;各工種24小時輪番作業;施工進度不斷加快,開挖半孔率均達98%以上,施工質量持續優良。

受河床窄、邊坡高、左岸溢洪道和上游河床趾板同時開挖施工干擾等因素影響,下水庫大壩填筑施工條件較為復雜,施工難度大。大壩預填筑前,施工局精心組織,提前對具備預填筑條件需完成的試驗檢測儀器、數字大壩配套設備和有關設備報驗以及各專業工種人員配置、技術交底等36個項目列出責任清單,明確具體責任部門及完成時間。經過半個月緊張而有序的工作,施工局按照基坑清理、碾壓試驗等步驟,最終確定預填筑區。10月3日正式開始壩軸線下游預填筑施工。10月5日下午,隨著一聲令下,推土機、挖掘機在施工人員的指揮下,立即投入截流作業,經過緊張施工,下水庫大壩成功截流。

分享到:

關鍵字:寧海抽水蓄能電站

中國儲能網版權說明:

1、凡注明來源為“中國儲能網:xxx(署名)”,除與中國儲能網簽署內容授權協議的網站外,未經本網授權,任何單位及個人不得轉載、摘編或以其它方式使用上述作品。

2、凡本網注明“來源:xxx(非中國儲能網)”的作品,均轉載與其他媒體,目的在于傳播更多信息,但并不代表中國儲能網贊同其觀點、立場或證實其描述。其他媒體如需轉載,請與稿件來源方聯系,如產生任何版權問題與本網無關。

3、如因作品內容、版權以及引用的圖片(或配圖)內容僅供參考,如有涉及版權問題,可聯系我們直接刪除處理。請在30日內進行。

4、有關作品版權事宜請聯系:13661266197、 郵箱:ly83518@126.com
