中國儲能網訊:近日,水電十二局承建的浙江省重點工程寧海抽水蓄能電站地下廠房頂拱支護掛網結束后,混凝土噴錨支護迅速跟進;1#引水上斜井先導孔正式開鉆;地下廠房頂部排煙洞順利開挖貫通。施工局搶抓黃金施工季節,多個工作面齊開,全面掀起大干熱潮,全力沖刺年度目標任務。

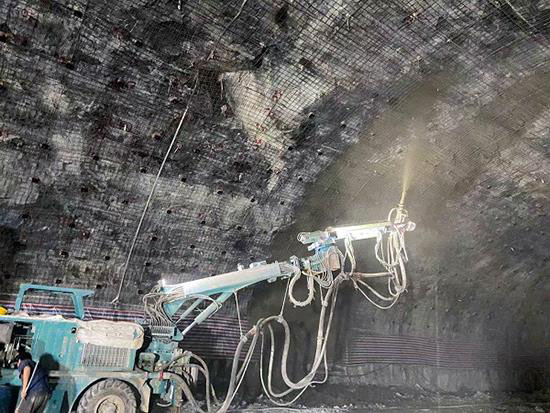

在地下廠房頂拱,一張由鋼筋編織的6000平方米左右的巨網高高掛起,鋼筋網中插入近4000根6米或8米的系統錨桿。9月30日,地下廠房第一層開挖完成并進行局部支護。10月以來,寧海施工局嚴格把握工程建設程序與規定,以安全生產為首要宗旨,快中求穩,以“慢”保穩,對第一層頂拱實施全面掛鋼筋網支護;同時,著手廠房第二層開挖準備。
1#引水上斜井斜長344米、洞軸線與水平夾角為50度,開挖斷面尺寸為5.0米×7.55米(底寬×高),呈馬蹄洞型;采用定向鉆機進行高精度先導孔施工,再采用反井鉆進行導井施工,最后進行擴挖施工。
作為主副廠房的排煙通道,廠頂排煙洞進口位于主副廠房左端,末端與上層排水廊道相接,中間岔出一條平洞與排煙豎井相連。廠頂排煙洞于11月6日順利貫通,對地下廠房氣流循環具有良好的作用。
即將進入冬季施工,寧海施工局將采取有針對性的技術、管理措施,確保整體工程質量和施工進度。同時堅持做好疫情防控,嚴把落實勞務實名制登記,防止因疫情反彈影響工程建設。
