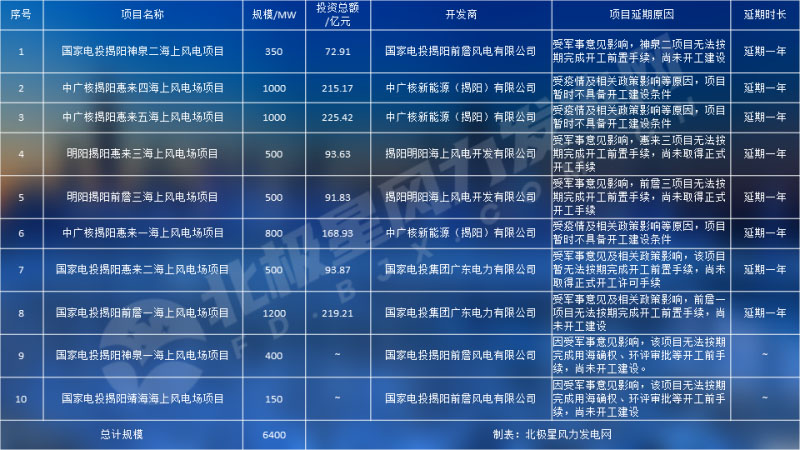

11月30日,廣東揭陽發改委延期核準8個海上風電項目,累計延期項目規模達5850MW,延期時長一年,加上2020年8月延期的2個海上風電項目,廣東揭陽共計延期海上風電項目達10個,總計規模6400MW。
延期復函顯示,10個海上風電項目延期的主要原因?yàn)槭芤咔榧跋嚓P(guān)政策影響、受軍事意見影響用海確權、環評審批等開工前手續。
本次核準延期的風電項目包括國家電投揭陽神泉二海上風電項目(500MW)、國家電投揭陽前詹一海上風電場項目(1200MW)、國家電投揭陽前詹一海上風電場項目(500MW)、中廣核揭陽惠來一海上風電場項目(800MW)、中廣核揭陽惠來四海上風電場項目(1000MW)、中廣核揭陽惠來五海上風電場項目(1000MW)、明陽揭陽前詹三海上風電場項目(500MW)和明陽揭陽惠來三海上風電場項目(500MW)。項目均于2018年11月30日進行核準前公示,12月11日進行正式核準。
