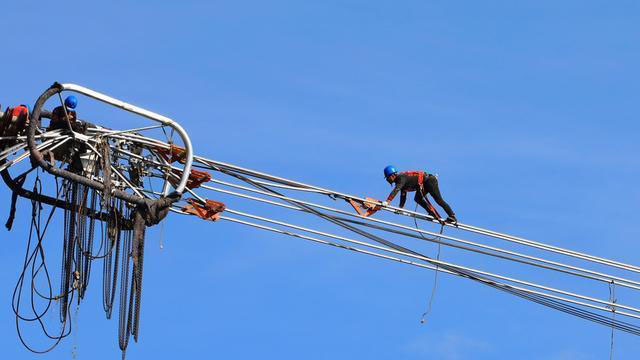

中國儲能網訊:“貫通了!四川貫通了!”12月26日18時許,涼山州德昌縣南山傈僳族鄉,電力工人在鐵塔下歡呼。隨著雅中—江西±800千伏特高壓直流輸電工程川1標段最后一個走板牽引到位,全長206公里的四川段實現全線貫通,在工程沿線五省中最先實現線路貫通。
雅中—江西±800千伏特高壓直流輸電工程四川段線路全部位于涼山州,由國網四川省電力公司建設管理,共3個施工標段,鐵塔437基。沿線以高山峻嶺為主,最高海拔3500米,跨越35千伏及以上電力線路57條次,20毫米及以上重冰區達61公里,有147公里線路穿越林區。鐵塔大多位于山腰或山頂,工程物資運輸困難,施工作業面狹窄,氣候變化快,有效施工時間短。

為高標準完成工程建設任務,國網四川電力專門成立特高壓工程建設指揮部,以現場為中心,構建起精干高效的建設管理體系,以最大投入、最大資源、最大決心投入工程建設。
開工以來,2600余名參建人員克服新冠肺炎疫情、森林火災易發、脫貧攻堅任務重、地區協調難和多次地震的影響,戰勝高海拔、重冰區、無人區、暴雨等不利條件,按照“計劃不調、任務不減、目標不變”的思路,創新基建管理模式,打造“四精”風險管控系統,實現遠程化和智慧化管控,把業主、監理、施工項目部納入“一盤棋”管理,加大施工資源及管理力量投入,強化現場安全風險管控,用實干和擔當全力推進工程建設,跑出了“四川加速度”。

目前,四川段線路正緊鑼密鼓開展附件安裝和檢修消缺工作,國網四川電力將持續加強現場風險管控,確保明年6月正式投運。

雅中—江西±800千伏特高壓直流輸電工程是服務國家“西電東送”能源戰略、保障西部清潔能源消納、滿足中東部地區綠色發展的重大輸電項目,是起于四川的第四條特高壓輸電線路。工程起于四川鹽源換流站,止于江西南昌換流站,途經四川、云南、貴州、湖南、江西5省,線路全長1711公里,工程總投資約244億元。該工程全面建成后,將極大緩解四川水電豐水期棄水問題,四川電網跨省外送能力將新增800萬千瓦,年外送電量約400億千瓦時,可減少標煤消耗約1600萬噸,減少二氧化碳排放約4000萬噸。
