選址686個站點 英國或?qū)⒉渴?6GW以上電池儲能項目

作者:劉伯洵 來源:數字儲能網 發布時間:2021-05-30 瀏覽:次

中國儲能網訊:調查表明,英國無疑是當今全球最熱門的電池儲能市場之一,并且有很多電池儲能系統正在規劃或部署。但是,可能會部署哪些電池儲能項目,何時開通運營?調研機構 Solar Media公司的分析和研究團隊回答了這些問題。該公司分析師Mollie McCorkindale對于如何篩選出英國正在開發和部署的十大電池儲能項目進行了介紹和分析。

在英國,一些公用事業公司和大型商業部門正在增加部署電池儲能系統,而在未來幾年內有可能部署裝機容量16GW以上電池儲能系統。

Gresham House公司在英國投資部署的電網規模電池儲能系統

本文總結了英國儲能部署計劃的最新分析結果,并解釋了如何確定有可能在2021年完成部署的十大電池儲能項目。其所有數據均來自該公司發布有關英國電池儲能項目數據庫的調查報告。

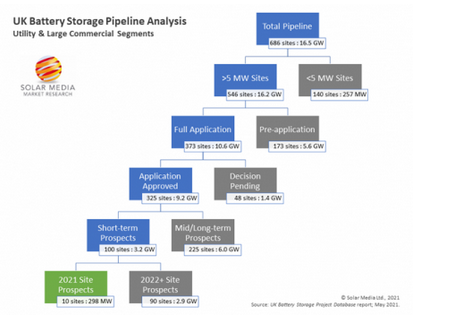

報告表明,目前在英國運營的電池儲能系統的總裝機容量為1.3GW,其中130MW的電池儲能系統已于今年投入使用。McCorkindale采用了一張流程圖總結了英國儲能部署規劃中686個站點發展前景。如下圖所示。

在英國儲能部規劃中,在10個站點部署的電池儲系統(總共686個站點)在2021年開通運營的可能性最大,這些儲能系統的總裝機容量將近300MW。

這一分析從研究686個站點的總裝機容量為16.5GW的儲能部署開始,并篩選出裝機容量小于5MW的站點。很多規模較小的電池儲能系統通常部署同一地點,并且部署的時間通常取決于同一站點的現場條件。在刪除這些小型站點之后,剩余的546個站點的總裝機容量為16.2GW。

接下來,通過刪除只處在預規劃階段的站點,這將使英國儲能部署計劃減少到10.6GW(373個站點),373個站點處在已經完成規劃階段。申請前階段是指篩選/確定范圍(也就是在提交申請之前進行的規劃)。

然后將所有處于完成規劃和申請階段的儲能項目進行細分:下一步是刪除申請尚未獲得批準的站點。儲能部署項目從批準申請到最終調試的平均時間通常為18個月,這表明在今年還沒有完成申請的項目幾乎不可能完成部署。在這樣細分之后,再篩選出325個站點(總裝機容量為9.2GW)。

然后將這325個地點分為兩個部分(短期前景和中期/長期前景),具體取決于自從計劃批準以來是否已取得進展。中長期前景細分市場中的儲能項目通常屬于“無進展”類別(例如項目擁有者指定EPC工程商或電池儲能供應商宣布開始建設)。

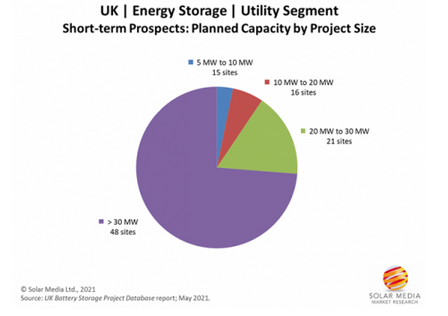

通過刪除具有中長期前景的電池儲能項目,短期前景的電池儲能項目最后剩下了100個站點,總裝機容量為3.2GW。這些站點有可能在未來12~18個月內部署?,F(xiàn)在,下圖按大小類別顯示了這些具有短期發展前景的電池儲能項目。

具有短期前景的站點以大型的獨立部署電池儲能系統(>30MW)為主

通常情況下,儲能系統的規模取決于正在部署的儲能項目的類型。大容量的電池儲能系統通常是獨立部署的電池儲能系統,而共址部署電池儲能系統的規模各不相同,但通常要小得多。在短期內,計劃部署73%的儲能系統是大型項目(>30MW),這意味著大多數是獨立部署的電池儲能系統。

最后,根據部署電池儲能項目到目前為止所取得的進展,可以過濾掉在2021年選址的電池儲能項目。

這些站點中的少數幾個已經確定了開發商以及指定的EPC和電池供應商,并將在不久的將來完成。這使得英國2021年在10個地點部署的電池儲能系統的總裝機容量為298MW,再加上英國今年迄今為止運營的裝機容量為130MW的電池儲能系統,意味著英國2021年開通運營的電池儲能系統總裝機容量可能超過400MW,這與Solar Media公司對英國將有新的大規模儲能系統開通運營的預測基本一致。

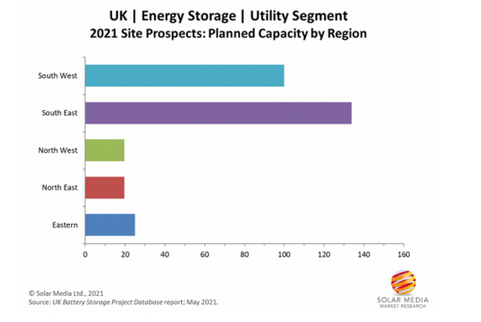

下圖按地區顯示了英國2021年排名10個站點的計劃容量。

前10個站點的大部分將位于英國西南和東南部地區

到目前為止,英國所有地區都已經部署了電池儲能系統,其中在東南部地區運營的電池儲能系統的總裝機容量最多,而占到總規劃容量的比例更大。因此,在2021年的選址前景中,英國東南地區的儲能部署占據主導地位也就不足為奇了。

當然,并不能保證所有這十個站點都將在今年年底前完工,因?yàn)橛行┱军c(diǎn)可能會由于施工延誤可能會延緩部署。如果是這樣,這些地點很可能會延續并在2022年上半年完成。

更深入地研究以下十個站點:

?總裝機容量80%電池儲能系統正在英國南部建造。

?除了一個與太陽能和風力發電設施共址部署的裝機容量為25MW電池儲能系統之外,其他的9個電池儲能系統都是獨立部署。

?其中四個電池儲能系統是大型的獨立部署的電池儲能系統(裝機容量為49.9MW)。

?一個電池儲能系統將為超快速電動汽車充電提供電力。

?其中9個電池儲能系統采用鋰離子電池,而其中一個電池儲能系統采用鋰離子電池和釩液流電池的混合。

分享到:

關鍵字:電池儲能項目

中國儲能網版權說明:

1、凡注明來源為“中國儲能網:xxx(署名)”,除與中國儲能網簽署內容授權協議的網站外,未經本網授權,任何單位及個人不得轉載、摘編或以其它方式使用上述作品。

2、凡本網注明“來源:xxx(非中國儲能網)”的作品,均轉載與其他媒體,目的在于傳播更多信息,但并不代表中國儲能網贊同其觀點、立場或證實其描述。其他媒體如需轉載,請與稿件來源方聯系,如產生任何版權問題與本網無關。

3、如因作品內容、版權以及引用的圖片(或配圖)內容僅供參考,如有涉及版權問題,可聯系我們直接刪除處理。請?jiān)?0日內進行。

4、有關作品版權事宜請聯系:13661266197、 郵箱:ly83518@126.com
