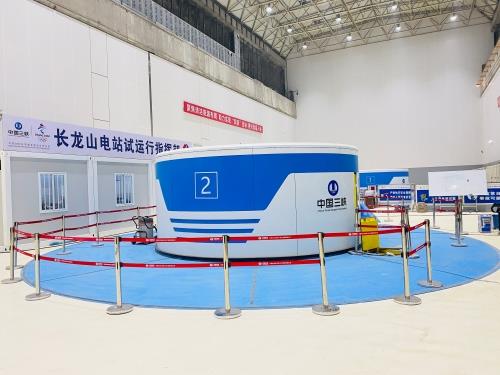

8月19日,由水電十四局承擔機電安裝和調試任務的長龍山抽水蓄能電站2號機組圓滿完成甩負荷試驗,這是機組繼一次性沖轉成功、一次性完成主變倒送電、一次性完成發電并網之后的又一階段性成果,標志著機組正向按期投產發電目標發起最后沖刺。
甩負荷試驗是機組啟動調試過程中風險性較大的驗證性試驗項目,是檢驗機組、調速器、勵磁系統、繼電保護等各系統設計、制造及安裝質量的重要試驗項目之一,是對機組運行相關的輸水系統、水工建筑物及機電設備的一次全面考驗。此次甩負荷試驗按25%、50%、75%及100%等四個負荷點依次進行,歷時約24小時圓滿完成一系列甩負荷試驗項目。

為確保機組甩負荷試驗安全有序順利進行,水電十四局項目部嚴格按照審定的調試方案和應急預案開展機組甩負荷試驗,設備廠家根據實際水位提前計算甩負荷試驗過程中機組轉速、蝸殼及尾水壓力變化值,并與現場實測值進行對比分析及反演計算,確保試驗安全可靠。試驗結果表明,2號機組調速器動態品質滿足設計要求,轉速上升率和蝸殼水壓上升率均滿足調保計算要求,機組瓦溫、振動、擺度及壓力脈動等運行參數除滿足規程規范和合同要求之外,均已達到業主“美麗機電”精品標準要求。
本次甩負荷試驗圓滿完成,標志著2號機組發電工況調試試驗項目接近尾聲,后續將進行抽水工況試驗、工況轉換試驗、涉網試驗等試驗項目,預計將于9月底下投產發電并投入商業運行。
