廣東梅蓄電站4號機組提前60天封頂

作者:中國儲能網新聞中心 來源:中國電建集團 發布時間:2021-09-19 瀏覽:次

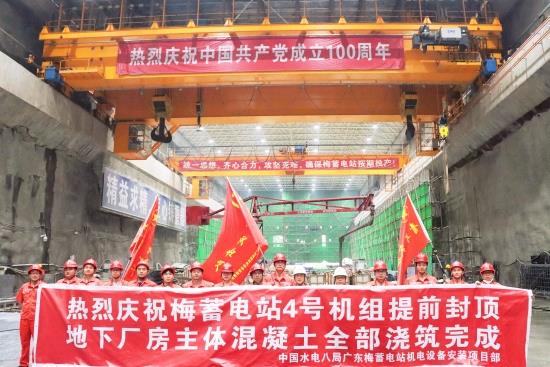

9月17日7時,由水電八局承建的廣東梅州抽水蓄能電站地下廠房4號機組完成最后一倉混凝土澆筑,提前60天實現主體封頂,至此,梅蓄電站地下廠房主體混凝土全部澆筑完成。

4號機組混凝土澆筑封頂主要工程量為混凝土1.1萬m3(清水混凝土0.7萬m3),鋼筋制安1275t,回填灌漿654㎡,由業主、監理、設計三方聯合驗收完成。

梅蓄電站主廠房共安裝4臺發電機組,項目部按照施工規劃節點,超前部署,狠抓落實,1#機組主體施工于2021年3月25日完成,2#機組于6月20日提前31天完成,3#機組于8月2日提前50天完成,4#機組主體施工于9月17日提前60天完成,項目團隊用實際行動詮釋了“八局速度”以及“自強不息,勇于超越”的企業精神。

自進場施工以來,項目部緊扣業主下達的各項工期目標,加強統籌協調,科學組織施工,嚴控安全防線,堅守質量底線,在施工生產中充分發揮黨員先鋒隊和青年突擊隊作用,克服了環境惡劣、疫情嚴峻等諸多困難,項目履約情況良好,先后6次收獲業主表揚信,贏得了業主方充分肯定與高度評價。

梅州抽水蓄能電站是廣東省“十二五”規劃新開工、“十三五”規劃續建的重點項目,也是梅州歷史上投資最大的基建工程。電站規劃總裝機容量240萬千瓦,分兩期建設,首期裝機容量120萬千瓦,由4臺單機容量為30萬千瓦的單級立軸單轉速混流可逆式機組組成。

后續,項目部將繼續保持攻堅克難、勇爭一流的精神狀態,精心組織,扎實推進,確保按期實現年底首臺機組投產發電目標。

分享到:

關鍵字:抽水蓄能電站

中國儲能網版權說明:

1、凡注明來源為“中國儲能網:xxx(署名)”,除與中國儲能網簽署內容授權協議的網站外,未經本網授權,任何單位及個人不得轉載、摘編或以其它方式使用上述作品。

2、凡本網注明“來源:xxx(非中國儲能網)”的作品,均轉載與其他媒體,目的在于傳播更多信息,但并不代表中國儲能網贊同其觀點、立場或證實其描述。其他媒體如需轉載,請與稿件來源方聯系,如產生任何版權問題與本網無關。

3、如因作品內容、版權以及引用的圖片(或配圖)內容僅供參考,如有涉及版權問題,可聯系我們直接刪除處理。請在30日內進行。

4、有關作品版權事宜請聯系:13661266197、 郵箱:ly83518@126.com
