西藏:低價格、緊交期、高海拔制約項目實施,1.26GWh光儲項目將何去何從?

作者:中國儲能網新聞中心 來源:儲能與電力市場 發布時間:2022-07-09 瀏覽:次

中國儲能網訊:日前西藏發布《今冬明春及“十四五”期間電力保供方案》,按照存量光伏電站增配儲能為主、新建“光伏+儲能”為輔的原則,推進光儲項目建設,涉及的新建儲能容量合計達1.26GWh。

在11月底并網的明確要求下,西藏的光儲項目已進入集中啟動階段。根據儲能與電力市場的統計,目前已有11個項目相繼開始可研或EPC招標,總規模達到98.5MW/410MWh,涉及新建光儲項目和已有光伏增配儲能。具體項目清單見文章末尾表格。

根據儲能與電力市場的觀察,儲能配置比例高、并網時間緊施工難度大、涉及大量已有光伏電站增配儲能成為此次西藏光儲項目的最大特點。

配置比例

雖然并無明文規定,但目前西藏已開展的光儲項目都按照光伏裝機的25%、儲能時長4-5小時進行儲能系統配置。這就意味著儲能系統可以存儲光伏1小時發電所產生的所有電量,單個光伏項目配置儲能容量之大,遠超其他地區。詳見:25%/4小時,西藏光伏項目開始高比例配置儲能。

項目建設周期、難度和成本

西藏的光儲項目建設不免要面臨高海拔施工難度大成本高、設備運輸距離長、設備降容降額的冗余配置比例高、系統運維難度大等實際問題。面對11月底之前必須并網,否則無法享受0.353元/千瓦時上網結算電價的時間壓力,西藏項目的開發建設難度必然進一步加大,成本端也面臨更大的壓力。

從已公布的西藏開發投資集團八宿、崗巴項目的中標結果來看,1.77元/Wh的EPC中標價格并未凸顯出高海拔、短交期的項目特殊性,一方面這顯示出各參與方對于西藏市場爭奪的激烈程度和成本壓力,另一方面也為該批西藏項目是否可以如期落地增加了難度。詳見:1.77元/Wh,南瑞繼保預中標西藏兩光儲電站EPC項目。

已有光伏電站增配儲能

與其他地區僅要求新建新能源項目配置儲能不同,西藏對已有光伏電站增配儲能提出了明確要求。此次共涉及了46個項目,配置儲能容量達791.5MWh。雖然存量光伏增配儲能在新疆等地區早已有先例,但從過往新疆的實施情況來看卻并不理想。在2019年新疆南疆四地州開展的發電側光儲試點項目中,盡管給予連續5年每年增加100小時優先發電量的補償機制,但36個存量光伏電站僅有5個項目完成了儲能增配。對比此次西藏并無額外的補充機制和市場化收益渠道,項目的經濟性壓力可想而知。

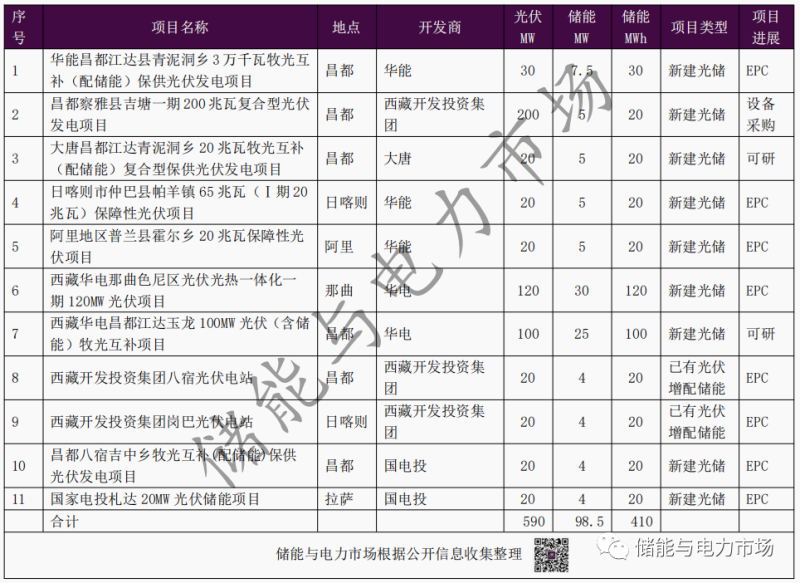

表:2022年西藏已進入實施階段的光儲項目

分享到:

關鍵字:儲能

中國儲能網版權說明:

1、凡注明來源為“中國儲能網:xxx(署名)”,除與中國儲能網簽署內容授權協議的網站外,未經本網授權,任何單位及個人不得轉載、摘編或以其它方式使用上述作品。

2、凡本網注明“來源:xxx(非中國儲能網)”的作品,均轉載與其他媒體,目的在于傳播更多信息,但并不代表中國儲能網贊同其觀點、立場或證實其描述。其他媒體如需轉載,請與稿件來源方聯系,如產生任何版權問題與本網無關。

3、如因作品內容、版權以及引用的圖片(或配圖)內容僅供參考,如有涉及版權問題,可聯系我們直接刪除處理。請在30日內進行。

4、有關作品版權事宜請聯系:13661266197、 郵箱:ly83518@126.com
