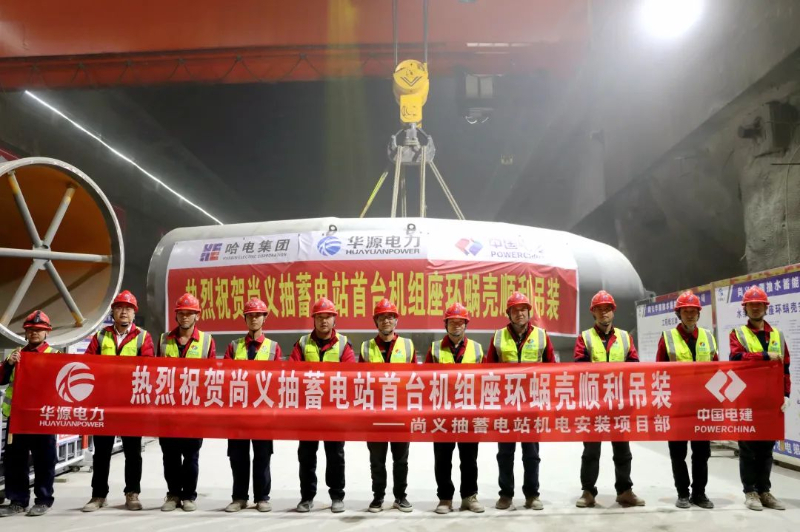

中國儲能網訊:2024年12月15日,河北尚義抽水蓄能電站首臺(1號)機組座環蝸殼順利吊裝就位,標志著電站機電設備預埋件安裝進入高峰期。
尚義抽水蓄能電站1號機組座環蝸殼分2瓣到貨,在地下廠房安裝間進行組圓焊接裝配;座環蝸殼起吊重量188噸。1號機組座環蝸殼焊接完成后,座環蝸殼無損檢測一次合格率100%,各項組裝數據保持高精度,最終驗收數據全部優良,達到精品機組標準。
為確保本次吊裝作業順利完成,項目部及時召開安全技術交底會,對吊裝過程中可能存在的安全隱患和技術難題逐一分析并提出行之有效的解決方案,克服了交叉作業影響、作業環境復雜等困難。首臺機組座環蝸殼的成功吊裝為2號、3號機組蝸殼組焊提供了安裝空間,同時為首臺機組的發電提供了有力保障。
尚義抽水蓄能電站是國家《水電發展“十三五”規劃(2016—2020年)》重點項目,也是張家口市首座抽水蓄能電站,對保障首都供電安全、提高電力系統的安全可靠性和運行經濟性、推動能源綠色轉型、助力實現“雙碳”目標起到重要作用。
