廣東肇慶浪江抽水蓄能電站引水豎井施工圓滿完成

作者:黃鶴程 鄭治之 來源:南網儲能 發布時間:2025-06-27 瀏覽:次

中國儲能網訊:2025年6月25日,肇慶浪江抽水蓄能電站引水豎井滑模襯砌混凝土施工圓滿完成。這一里程碑式項目進展標志著電站引水豎井實現結構性穩固,為工程2026年底前實現投產發電目標奠定堅實基礎,給電站后續輸水系統穩定運行創造優良條件。

肇慶浪江抽水蓄能電站引水系統采用一級豎井布置,同時將引水調壓井與引水豎井相結合,使傳統的“調壓井+豎井”兩條變?yōu)橐粭l同軸深豎井,是肇慶浪江抽蓄項目的關鍵控制性和標志性土建工程。整個豎井高度達536米,高度達到180層樓的高度,最大直徑達15.9米,為國內水電工程領域最深的大直徑豎井。

肇慶浪江抽蓄同軸深豎井的調壓井段于2024年5月開工,同年6月開挖支護完成;豎井段2024年7月開工,同年12月開挖支護完成,實現豎井整體貫通;引水豎井于2025年4月完成與其他水道的連接部位澆筑正式啟動襯砌施工,2025年6月混凝土施工完成?!霸摼畬儆诔矌r地層深豎井,巖石抗壓強度最大超過200兆帕,相當于1平方米面積就承受近2萬噸重物的壓力。高難度施工的高質量完成填補了國內同類規模超深豎井的施工空白?!蹦暇W(wǎng)儲能公司肇慶浪江抽蓄項目部總經理鄭智介紹。

攻堅克難

正反井結合攻克超深難題

引水豎井作為輸水系統的核心樞紐,其施工質量直接影響電站水道長期運行安全。面對超深豎井開挖階段中高地應力、地下水豐富、超深作業面出渣困難、通風散煙條件差等復雜條件,南網儲能公司肇慶浪江抽蓄項目部通過深入研究改進引水豎井的設計施工方案,巧妙地將75米高的引水調壓井與461米高的引水豎井同軸結合布置,使原本的兩條豎井合二為一,創新采用國內首創的正反井結合法進行開挖支護作業。其中,調壓井平臺安裝了V型井架、主副提升系統、穩車群、傘鉆等正井成套設備;引水豎井上彎段架設BMC600型反井鉆機,采用2.5米直徑鉆頭進行反井法擴孔形成溜渣井,再采用自上而下正井法傘鉆開挖,以高度機械化施工推進豎井開挖?!皢窝h(huán)爆破開挖進尺達5米,開挖支護循環時間為17小時,月開挖進尺124.4米/月,綜合效率較傳統手風鉆施工提高60%以上?!蹦暇W(wǎng)儲能公司肇慶浪江抽蓄項目部副總經理宿生表示。

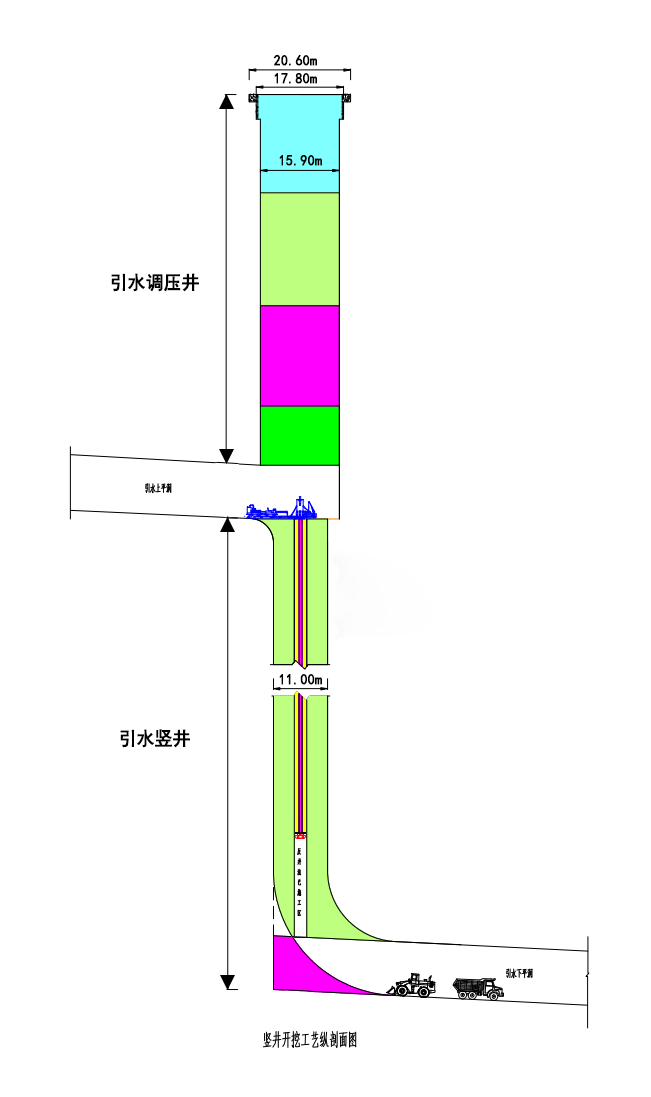

豎井開挖施工示意圖

面對襯砌混凝土500米級垂直輸送難、高強混凝土防裂嚴苛、狹窄深井施工穩定控制風險高等一系列挑戰,項目建設團隊創新將特制超深豎井專用液壓滑模系統與礦用豎井提升系統高效配合,集成了模板提升、混凝土澆筑、振搗、養護等多功能于一體,實現了高效連續襯砌。這一技術有效減少了施工縫的數量,極大提高了豎井混凝土結構的整體性。肇慶浪江抽蓄引水豎井歷時70天完成襯砌施工,滑模平均爬升強度達6米/天,最大月強度209米/月,達到國內同行業超深豎井滑模襯砌的先進水平。

正反井結合法充分集合了正井法和反井法各自優勢,在提高了施工效率的同時大大降低了豎井施工安全風險,有效解決了傳統豎井施工過程中作業面空間狹窄、渣料提升難度大、施工效率低、作業人員舒適度差、對懸吊系統要求高、地下涌水難以解決等難題。肇慶項目引水豎井襯砌的順利完成,實現了項目在國內的兩個首次:首次完成了500米級大直徑超深豎井正反井結合開挖及襯砌結構施工,實現礦用成套先進工法設備在抽水蓄能工程的首次成功應用?!罢淳Y合工法助力超深豎井安全高質量開挖”入選了水電總院2024年度《中國可再生能源發電工程建設質量管理報告》典型案例。

創新驅動

助力工程本質安全建設

為進一步強化技術引領,肇慶浪江抽蓄業主項目部秉持“科研引領、創新驅動”的施工理念,組織成立了超深豎井科技創新工作小組,形成了豎井創新工作計劃,不斷推進創新成果向實際生產力轉化。

針對超深豎井過程出現的安全技術難題,項目組織專題技術討論會11次,針對重要技術指標進行了逐一討論和確認,結合現場實際情況持續開展施工技術改進和設備改造。豎井施工過程采用了14項創新應用措施對方案進行了優化提升,根據大斷面特性采用傘鉆鉆孔替代人員鉆孔進行深豎井的全線全幅鉆孔,改造副提升系統作為人員上下通道和緊急撤離通道和防斷繩措施,配置手搖式提升系統作為備用提升裝置保證故障時人員能安全撤離,風水管線通過布置軌道增加智能機器人自動檢查裝置,工作吊盤增加各類傳感器和鋼絲繩拉力檢測裝置,工作盤底部設置安全風險投影,配置豎井錨噴支護的一體化鑿巖噴漿設備……以上創新措施大大提高了豎井施工的機械化程度和作業效率,大幅降低了作業人員勞動強度和作業風險系數,成功突破了大直徑超深豎井開挖襯砌施工技術難題。

目前,工程實踐已經形成《大直徑深豎井正反井結合開挖施工工法》等省級工法,《豎井升降平臺裝置》《豎井錨噴支護的一體化鑿巖噴漿設備》《一種用于豎井開挖的吊盤輔助盤》等5項引領行業發展的專利成果,助力我國水電工程本質安全建設水平提升。

黨建引領

齊抓共管顯成效

面對挑戰,肇慶業主項目部成立了攻堅項目青年突擊隊,始終沖鋒在前,緊緊圍繞“保安全、抓質量、促進度”的指導方針,業主項目部組織各參建單位從場地布置、設備進場、設施改造、檢驗驗收、過程檢查、日常管控等各個工作環節層層把關,組織黨員帶頭保障安全生產。截至目前,肇慶浪江抽蓄項目累計開展技術培訓30余場,培養青年技術骨干20余人,形成了“比、學、趕、幫、超”的濃厚氛圍,以黨建“紅色引擎”引領工程高質量建設。

豎井開工以來,項目部組織開展日常安全巡查506天、周綜合安全檢查69次,月綜合安全檢查19次,設備專項檢查21次,設備綜合大檢查兼火工材料檢查24次,節前安全大檢查12次,豎井施工專項檢查58次,參建各方管理人員投入超過11000人日,確保了安全生產零缺陷零事故。質量方面,每一道工序都高標準嚴要求執行,從鋼筋綁扎到混凝土澆筑,從模板安裝到設備調試,業主項目部始終以“毫米級”精度把控每一道工序?;炷翝仓^程中,遵循分層、均勻布料的原則,利用插入式振搗器進行充分振搗,保證混凝土的密實度,襯砌的豎井混凝土強度、密實度、平整度及抗?jié)B性能等關鍵指標均滿足設計標準,內實外光,單元工程優良率達100%。

肇慶浪江抽蓄超深豎井開挖及襯砌工程的順利完成,意味著著國內首次在水電領域應用的500米級大直徑超深豎井施工技術取得重要成果。作為國家“十四五”重點抽水蓄能項目與變速機組重大技術示范工程,肇慶浪江抽水蓄能電站建成后,每年最多可消納清潔能源21.6億千瓦時,成為粵港澳大灣區新型電力系統的“超級充電寶”,顯著增強電網調峰填谷、新能源消納與安全穩定運行能力,為區域經濟綠色高質量發展注入強勁動能。

分享到:

關鍵字:抽水蓄能

中國儲能網版權說明:

1、凡注明來源為“中國儲能網:xxx(署名)”,除與中國儲能網簽署內容授權協議的網站外,未經本網授權,任何單位及個人不得轉載、摘編或以其它方式使用上述作品。

2、凡本網注明“來源:xxx(非中國儲能網)”的作品,均轉載與其他媒體,目的在于傳播更多信息,但并不代表中國儲能網贊同其觀點、立場或證實其描述。其他媒體如需轉載,請與稿件來源方聯系,如產生任何版權問題與本網無關。

3、如因作品內容、版權以及引用的圖片(或配圖)內容僅供參考,如有涉及版權問題,可聯系我們直接刪除處理。請在30日內進行。

4、有關作品版權事宜請聯系:13661266197、 郵箱:ly83518@126.com
