中國儲能網訊:
要點速覽
事故:Waratah 超級電池(850 MW / 1,680 MWh)在 Hold Point 5 收官測試前,三臺 350 MVA 高壓變壓器之一發生“災難性故障”;第二臺為審慎起見停電檢查;僅余一臺在運。無人受傷,原因調查中。
當前運行:10 月中旬完成滿出力測試后,站點能量活動明顯回落;10 月 10 日實現首次整站完全放電,10 月 17 日充放電合計峰值 2,774 MWh。目前以約 350 MW 規模部分運行(推測依賴剩余完好的主變)。
市場與時間線:AEMO MT PASA 在 11 月初更新,顯示 WTAHB1 存在一次 計劃外長停運至 2026-05-03。項目原本距里程碑 5 僅數小時、距最終全站商運測試約“一周左右”。
官方口徑(11 月 11 日):業主 Akaysha 稱電站仍按 350 MW 滿足 SIPS(系統完整性保護方案) 的過渡期商業運行要求,剩余容量預計在 2026 年內分步上線。
供應鏈瓶頸:高壓變壓器全球交期長、為行業關鍵卡點;Wilson 供貨與運輸流程復雜(單臺 477 噸、跨州運輸 9 天)。
外部報道脈絡:
WattClarity 先在數據中捕捉到異常長停運并跟進多篇分析;
AFR(Angela Macdonald-Smith)經獨立調查披露“損壞且無法修復”等關鍵信息并上頭版;
PV Magazine/ESS News 匯總并補充了公開數據與時間線。
其它項目:Akaysha 在維州 Elaine BESS(311 MW / 1,244 MWh) 完成 3 億美元融資并已開工。
影響與解讀
對電網:WSB 作為 SIPS 核心裝置,目前僅能提供 350 MW 的過渡期服務,緩沖能力弱于滿額方案;在極端高負荷或故障情景下,SNW(悉尼-紐卡斯?fàn)?臥龍崗)負荷中心的裕度收緊,價格與啟用應急備用的概率上升。
對 Eraring:WSB 全容量推后到 2026 年,客觀上提高了繼續保留傳統調峰與穩定資源的政策/商業動機;但尚無新的官方“再次延期”決定,走向取決于 2026 年前一攬子項目(WSB 修復、其他儲能/輸電、需求響應)的交付與 AEMO 后續評估。
接下來看什么
第二臺主變的檢測結論與更換/修復排期
AEMO WTAHB1 可用性曲線的滾動更新
Akaysha/Transgrid 的正式進度通報
NSW 政府與 Origin 就 Eraring 的后續表態
結論
WSB 主變故障使全容量商運至少推遲至 2026 年,短期內 NSW 中樞負荷區的可靠性緩沖變薄;Eraring “再延期”并非既定,但相關壓力顯著上升。
擴展閱讀:
https://akayshaenergy.com/news/update-regarding-the-waratah-super-battery
https://wattclarity.com.au/articles/2025/11/07nov-wtahb1-outage/
https://wattclarity.com.au/articles/2025/11/11nov-wtahb1-afr-article/
https://www.news.com.au/technology/environment/nsw-cements-deal-keep-eraring-coal-power-plant-open-until-2027/news-story/966c660e12e0b15fb6eeaf9f6de5feac
https://www.aer.gov.au/industry/registers/determinations/waratah-super-battery-sips-battery-service
來源:
https://www.ess-news.com/2025/11/10/catastrophic-failure-at-waratah-super-battery-in-australia/
全球最大電池項目之一的關鍵基礎設施設備運行規模縮減,竣工時間推遲逾半年,但關于這一關鍵資產的細節卻鮮少公開。
作者:Tristan Rayner
日期:2025年11月10日
Akaysha Energy公司在澳大利亞的Waratah超級電池項目遇到了麻煩。該項目設計功率和容量均位居世界前列,達850兆瓦/1680兆瓦時。據《澳大利亞金融評論報》報道,該電池儲能電站的三臺高壓變壓器之一在最終測試前幾天發生了"災難性故障",導致項目嚴重延期。
細節來源于該報獲得的一份內部備忘錄。備忘錄中,Akaysha公司首席執行官Nick Carter承認,由Wilson Transformer公司提供的三臺350兆伏安高壓變壓器中的一臺,在11月某個周末的測試期間發生了"災難性故障"。
該變壓器遭受了未具體說明的損壞,并被宣布無法修復。作為預防性措施,三臺變壓器中的第二臺也已斷電以待進一步檢查。事件中無人受傷,原因調查仍在進行中。
據報道,當時該項目距完成第五個里程碑僅剩數小時,距離項目整體竣工并全面持續運行的最后測試也只有"一周左右"。
盡管在撰寫本文時,公開細節甚少,但第三方工具顯示,在2025年11月初,澳大利亞能源市場運營商關于該電池可調度單元(編碼為'WTAHB1')的中期系統充裕性預測數據已被更新。新數據顯示,一次計劃外的長時間停運將持續到2026年5月3日。(此線索由WattClarity發現,當時原因不明)。
這突顯了一個嚴重問題,因?yàn)楦邏鹤儔浩髟谌蛎媾R漫長的交付周期,是該行業的關鍵瓶頸。Wilson公司發布的一段視頻可以說明這一挑戰,視頻展示了將一個477噸重的350兆伏安330/33/33千伏變壓器從其位于維多利亞州的澳大利亞制造中心運至現場的過程,這段物流運輸耗時九天。
Wilson公司還被選為Waratah項目供應145臺7.3兆伏安33/0.77/0.77千伏變壓器,用于中壓環節。
Waratah項目運行與挫折
該站點最早于2024年9月通電,并作為電網規范中系統完整性保護方案的一部分,在2025年8月已開始部分主動運行以支持新南威爾士州電網。多份報告及網站Open Electricity的數據表明,該站點在10月10日(星期五)首次實現了整個電池儲能系統的完全放電。
在10月中旬完成全面輸出測試后,Waratah電池的能量活動隨后顯著減少。記錄顯示,其在10月17日(星期五)通過充放電活動達到了2,774兆瓦時的峰值。然而,該站點目前仍保持部分運行,推測是通過剩余那臺未受影響的高壓變壓器實現的。

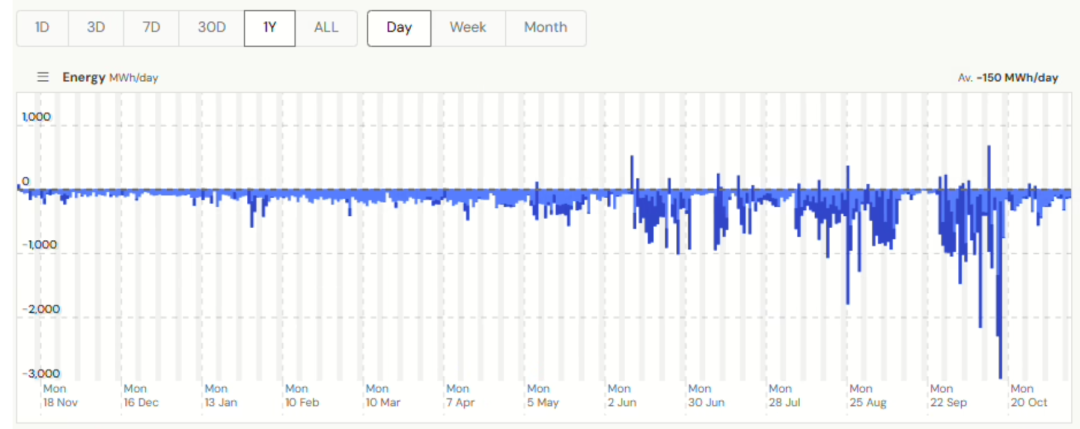

圖表來源:Open Electricity
Akaysha Energy公司未立即回復ESS News的提問。
維多利亞州傳來好消息
另一方面,Akaysha Energy公司上周在別處傳來了好消息。該公司確認已為其在維多利亞州的Elaine電池儲能項目完成了3億美元(合4.6億澳元)的融資安排,該安排由與Snowy Hydro公司簽訂的15年虛擬收費協議支持。這個311兆瓦/1244兆瓦時的設施已開始施工。
2025年11月11日更新:
Akaysha Energy公司早些時候向市場發布了以下聲明:
Akaysha Energy近期已就能源市場告知,因變壓器停運,該電池暫時失去部分容量。Waratah超級電池目前仍以350兆瓦的容量運行,并積極保障新南威爾士州電網的能源安全。
該電池持續滿足其系統完整性保護方案要求的350兆瓦服務要求,這也是臨期的商業運行容量。
在為使電池過渡至全容量而進行的持續"Hold Point"測試期間,發現了兩臺變壓器存在問題。由于Waratah超級電池仍在運行并持續滿足其350兆瓦的系統完整性保護方案服務要求,對新南威爾士州電網沒有影響。
電池的剩余容量預計將在2026年內投入運行。
