中國儲能網訊:9月21日,水電水利規劃設計總院會同江蘇省發展和改革委員會、能源局組織在工地召開溧陽抽水蓄能電站上水庫蓄水驗收會議,該工程上水庫順利通過驗收,專家同意上水庫工程9月開始蓄水。上水庫蓄水驗收是繼今年5月下水庫通過蓄水驗收并完成初期蓄水后又一工程建設里程碑,標志該工程建設取得階段性成果,為確保在明年年初首臺機組順利投產發電奠定了基礎。
中南院設計的溧陽抽水蓄能電站上水庫工程于2011年2月開工,2014年3月主壩填筑完成,2014年12月庫底石渣回填完成,2015年1月主、副壩及庫周混凝土面板澆筑完成,2015年9月中旬庫底防滲工程完成。目前上水庫工程與蓄水驗收相關的工程項目已全部完成,即將開始蓄水。

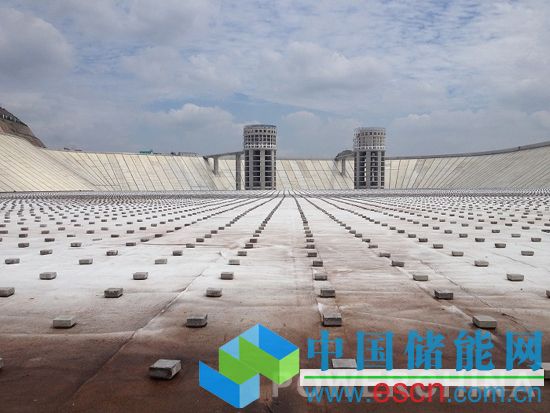

溧陽抽水蓄能電站上水庫工程防滲、大壩及進出水建筑物技術難度大,工程設計和施工質量安全具有較大挑戰。水庫采用全庫盆防滲,大壩及庫岸采用鋼筋混凝土面板、庫底采用土工膜的組合防滲方案,防滲型式復雜、防滲面積大、作用水頭高,水庫防滲是影響工程安全的關鍵技術問題之一;主壩為混凝土面板堆石壩,最大壩高165米(壩軸線處),填筑總量1540萬立方米,主壩壩高高、填筑方量大、壩基地質條件復雜、填筑料源差異性大,壩體變形控制是工程關鍵技術問題之一;上水庫進出水口為豎井式(正式),塔體結構和水力學條件復雜,塔體施工難度大,是工程設計和施工的主要技術問題之一。針對以上技術問題,設計經過大量研究論證,并在工程建設過程中不斷優化深化設計,所確定的設計方案符合規程規范、建筑物功能和工程安全要求,設計成果受到專家的確定,同時也是歷次審查、評審、咨詢、質量監督檢查巡視、安全鑒定、驗收等重點關注的問題。在蓄水運行過程中,設計將高度關注水庫滲漏、大壩變形和進出水塔振動情況,積累經驗,進行技術總結,提高設計技術水平。
