中國儲能網訊:總投資109億元的遼寧清原抽水蓄能電站項目由國網新源控股有限公司投資興建。該項目計劃總工期84個月、準備工期6個月,首臺機組發電工期66個月——計劃2022年首臺機組發電。據清原縣委宣傳部工作人員介紹,清原山區無霜期比平原地區短很多,電站項目前期工程中大量的露天作業只有在無霜期施工才能保證施工質量。為抓住眼下這個當?shù)匾巴馐┕さ狞S金季節,加快項目建設進度,遼寧清原抽水蓄能電站多個前期工程現在正同時緊張施工。
據了解,遼寧清原抽水蓄能電站總裝機容量180萬千瓦,將安裝6臺單機30萬千瓦發電機組,年平均發電量30.11億千瓦時,年平均抽水耗電40.15億千瓦時,年納稅額大約1.8億元。據清原縣重點項目建設服務中心主任田福元介紹,電站建設已被列入國家“十三五”期間重點工程、新一輪振興東北老工業基地重大項目。電站建成后,將在遼寧電網中承擔調峰、填谷、調頻、調相、負荷備用和緊急事故備用等任務,同時電站具備黑啟動能力。該項目對改善電源結構、提高供電質量、保證遼寧電網和東北電網安全穩定經濟運行、進一步優化東北電網電源布局將起到重要作用。
遼寧清原抽水蓄能電站為日調節抽水蓄能電站,工程位于清原縣北三家鎮(原北三家鄉)境內。該電站樞紐工程主要由上水庫、下水庫、輸水系統、地下廠房系統和地面開關站等建筑物組成。
上水庫位于摩離紅溝溝首。摩離紅山海拔1000多米,是清原縣境內第一高山。電站在山頂建設一座上水庫,上水庫的水從附近一處山坡的出水口傾瀉直下流向下水庫。田福元主任介紹,遼寧清原抽水蓄能電站上、下水庫落差達400米。在電網高峰負荷期,采用上水庫蓄存的水進行發電;在電網低谷負荷時,利用多余電能把下水庫的水抽到上水庫儲存。為不破壞植被,帶動機組發電的主體部分深藏于山體內。
下水庫位于渾河右岸支流樹基溝河河溝內,在樹基溝河上游、河曲轉彎段下游350m處攔溝筑壩形成下水庫。下水庫大壩為混凝土面板堆石壩。溢洪道布置在右岸壩端,泄洪放空洞布置在大壩右岸山體內,同時兼顧施工期導流。
輸水系統和地下廠房系統布置于小石英溝和大石英溝之間的山梁內。輸水系統由引水系統和尾水系統兩部分組成,總長3899.153m。引水、尾水系統均采用一洞兩機的布置形式,共有三套獨立的輸水系統。地下廠房系統位于輸水系統的中部,主機間布置6臺300MW豎軸單級混流可逆式水泵水輪機發電電動機組。地面開關站位于下水庫進/出水口與通風兼安全洞洞口之間、2號公路旁。
在電站主體工程開始大規模施工前,需要先期完成傅桓公路改線、復建,各項工程施工用地征占、補償、移民、搬遷和移民新區建設,通風兼安全洞工程等前期項目。2017年8月9日下午,清原縣重點項目建設服務中心主任田福元帶領記者按照地理位置順序深入施工現場并一一介紹了前期工程進展情況。

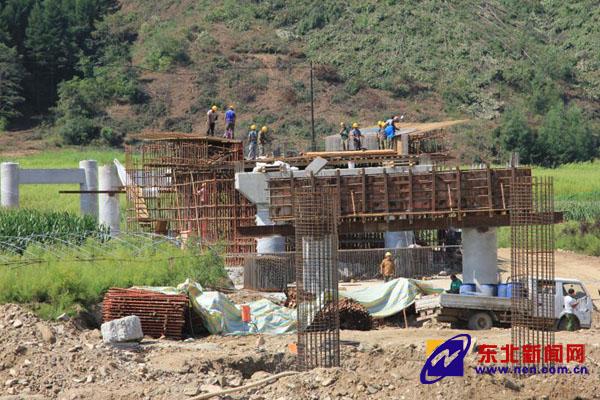

在傅桓公路(鐵嶺傅家——本溪桓仁)改線、復建工程樹基溝大橋施工現場,田福元主任介紹,樹基溝大橋是一座橋長300米的彎形高架橋,我們眼前看到的是橋樁、橋臺建設現場,橋梁的箱梁已經在其他施工場地做好了,這邊的基礎一完事,上箱梁的過程很快。預計樹基溝大橋2017年年末可以完成主體橋鋪設。

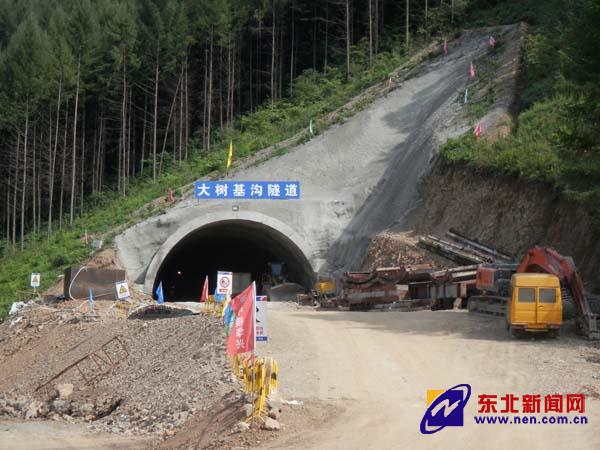

在大樹基溝隧道北出口施工現場,負責隧道施工的中國核工業華興建設有限公司工作人員賀晉陽先生告訴記者:目前,大樹基溝隧道北出口這邊已修完53米多,尖山子隧道已修完74米。兩個隧道設計施工總長980米——大樹基溝隧道670米、尖山子隧道310米,目前已經完成了隧道工程總工程量的13%。
傅桓公路改線、復建工程是清原抽水蓄能電站建設中重點附屬配套工程之一。由于抽水蓄能電站下水庫需占用原有公路——下水庫將淹沒傅桓公路北夏線部分區段。在經過重新選址后,決定在北三家鎮(原北三家鄉)樹基溝村到西大林村之間修建公路、開鑿隧道。傅桓公路改線、復建工程總長4.4公里,包括3座橋梁和2條隧道,總投資1.17億元,整體工程預計將于2018年9月完成施工、全線通車。工程完工后將全面保證抽水蓄能電站其它項目施工期間的交通和周邊村民的正常出行。
清原抽水蓄能電站主體工程前期工作進展順利
在清原抽水蓄能電站下水庫大壩壩址處,田福元主任告訴我們,壩址施工、工程采料備料場、筒子溝工程排渣場的用地征占、補償工作已完成。大壩建設正準備開工。大壩建設用的土石按規劃將就地取材。附近山上山頭的土石經初步勘察質量、數量符合施工要求,未來的施工中,這里將上演現實版的“愚公移山”——大量土石用于筑壩,山頭將被削平。
田福元主任介紹,電站主體工程工期長達7到8年,是因?yàn)榇蟛糠止こ淘谏嚼?,工程量大、施工難度大,同時施工質量標準高、要求嚴格。電站按設計規劃要保證安全運行150年,上水庫設計庫容近1500萬立方米,山頂水庫憋起這么多水,設計、施工過程中任何一點小的疏忽都不能允許。
在電站地下廠房通風兼安全洞工程施工現場,田福元主任介紹,地下廠房在山體里面,通風洞是進到廠房的一個頂拱,施工期作為施工、安全通道,永久運營期是通風通道。廠房是蓄能電站主體工程,是整個工程的關鍵。地下廠房通風兼安全洞工程開工標志著整個蓄能電站建設進入正式階段。
移民搬遷是電站建設工作中十分重要的一環。電站工程的移民戶可以自主選擇入住新區、投親靠友、外地買房等不同安置方式。截至目前,清原抽水蓄能電站移民新區場地平整工作已完成,配套基礎設施的集水井和清水池已竣工。全部工程計劃9月15號前完工。
抽水蓄能電站移民新區建設工程位于北三家鎮(原北三家鄉)西大林村,占地面積5.2公頃,涉及群眾118戶,388口人。在移民新村施工現場,田福元主任介紹,這里屬于山坡上的臺地,三層臺地將按統一標準建起6棟房子,可以安置居民90戶。
在移民新村施工現場,西大林村尖山子小組移民戶宮猛告訴記者,現在正在這里自行蓋房的移民戶有35戶。各家原來面積不同,拿到的補償款不一樣多;蓋的新房面積不一樣,建筑、裝修檔次不一樣,花費也不同。一般,增加面積、再好好裝修一下,除了用掉補償款,自己得搭些錢。
清原抽水蓄能電站其他工作正在努力推進中
田福元主任介紹,清原抽水蓄能電站總用地面積7023畝,其中耕地1600畝,余下為林地、水域、村莊、道路、空地、山地等面積。土地林地征用報批手續需按管理權限逐級報送,先期報至遼寧省政府的手續,已通過審查。
在整個項目的推進過程中,清原縣委、縣政府所承擔征地、拆遷、移民新區建設和傅桓公路北夏線改線、復建工程等工作是整個工程的基礎,這些工作完成后,主體工程將全面鋪開。
在遼寧清原抽水蓄能電站籌劃和準備階段,清原縣委、縣政府還精心謀劃著摩離紅風景區的建設。電站建成后,摩離紅山的溝谷內將有山上山下兩座水庫,兩座人造天池加上周圍的綠樹青山將形成清原一處新的旅游景觀。(本文部分照片由清原縣委宣傳部陳炫伊拍攝,特此致謝)
