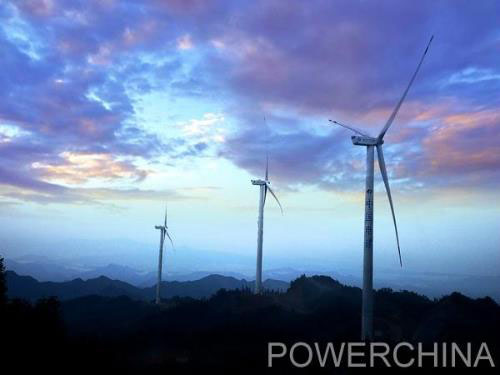

10月30日22時,由水電四局和中國電建集團新能源公司共同投資建設的由水電四局承建的廣西扶貧攻堅重點項目——大桂山風電場一期40兆瓦工程20臺風機機組結束試運行,正式進入商業運行。
大桂山風電場一期40兆瓦工程是廣西扶貧攻堅項目,該項目位于廣西壯族自治區賀州市八步區仁義鎮、步頭鎮境內,規劃總裝機容量為40兆瓦,設計安裝20臺單體容量為2.0兆瓦的風力發電機組,其中121型14臺,115型6臺。該項目的建成投產將加快賀州市風能資源開發,更有力促進能源結構調整,保護城鄉生態環境。
該風電場風機吊裝平臺均與國家級自然保護區接壤,平臺面積受保護區影響均在900至1450平方米之間,吊車站位和葉片組裝難度大,項目部根據平臺面積大小、支路與平臺的關系、保護區山脊對葉片組裝的影響等關鍵因素,分別研究各平臺吊車站位、運輸車輛卸貨通道及葉片組裝方式,合理規劃吊裝平臺,設備采用車板起吊,并優化葉片組裝方案,在有限的平臺面積內完成風機吊裝施工。同時,項目部不放過任何有效施工時間,克服雨天、大霧及大風等惡劣天氣的影響,高效利用可施工時段完成了風機吊裝工作,如期實現并網發電任務。
據悉,該項目投產后,預計年理論發電量為12083萬千瓦時,年上網電量8581萬千瓦時,年等效滿負荷小時數為2145時,容量系數為0.245。與燃煤電廠相比,每年可節約標煤2.81萬噸,相應每年可減少多種大氣污染物的排放,改善環境質量,緩解地方供電壓力。截至目前,發電量已達5609.76萬千瓦時。
