云南首個全預制艙式變電站順利投入運行

作者:中國儲能網新聞中心 來源:長園深瑞 發布時間:2018-06-02 瀏覽:次

中國儲能網訊:6月1日,由長園深瑞提供的配送式整站解決方案助力云南保山110kV金廠河變電站成功投運,標志著云南首個全預制艙式變電站順利投入運行,長園深瑞配送式整站解決方案再創佳績。

項目背景

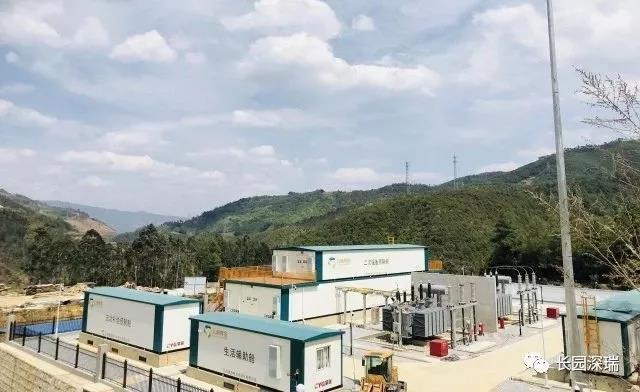

金廠河隸屬于云南保山市隆陽區,蘊藏豐富的鉛、鋅、銅礦等礦產資源,110kV金廠河變電站位于礦區西南側,地處山區、礦區面積有限,傳統變電站建設方案占地及建筑面積大,無法滿足礦區實際情況。長園深瑞因地制宜,結合礦區現場選址情況,對變電站建設方案進行優化——采用模塊化兩層配送式預制艙式變電站建設方案,得到用戶高度認可。

項目實施

模塊化設計

110kV金廠河變電站按照設備功能分為110kV GIS預制艙組合設備、戶外主變壓器、10kV設備預制艙組合設備、二次設備預制艙組合設備、10kV無功補償預制艙組合設備、生活輔助預制艙組合設備共6個模塊。根據廠區總體規劃及接入方案,結合站址地形,為實現節約用地、降低成本、減少現場安調、方便運維的目標,對變電站設備布置方案進行優化:110kV GIS預制艙組合設備布置在南側,兩層立體組合艙(10kV設備預制艙+二次設備預制艙)布置于北側,戶外主變壓器布置二者中間,西側布置有10kV無功補償預制艙及生活輔助預制艙。

預制艙工藝

1

預制艙體結構上選用鋼梁框架結構,艙體骨架采用整體焊接方式,滿足3倍安全系統吊裝強度,設計年限不低于40年;

2

艙體外殼采用冷軋鋼板經熱噴鋅防腐處理,金屬件表面均進行三層除銹防腐處理,涂覆密封材料選用船舶涂覆材料,抗鹽霧、耐候性及可靠性方面均達國內先進水平;

3

預制艙艙體采用先進的保溫措施與工藝:采用雙層優質鋼板(內部填充物采用建設部許可聚氨酯防火保溫材料)+環保金屬裝修層;門板厚度不低于50mm,保證達到“24墻”保溫功效;

4

艙體內設置智能溫控系統,裝設超靜音一體化工業空調,保證艙內工作溫度18℃-25℃、相對濕度40%-75%;

5

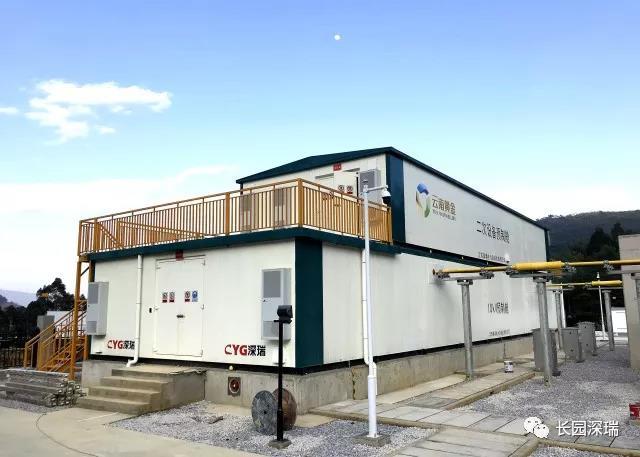

采用雙層立體建站模式,二層艙體設置防護圍欄及登艙梯,方便運維及安全保證;

6

預制艙通道門板上設置“推杠式”緊急逃生門鎖,滿足人員緊急逃生要求;緊急逃生通道設置醒目的安全出口指示,應急照明燈自帶蓄電池供電,電池供電時間不小于90分鐘。

實施保障

長園深瑞具備成熟的項目管理團隊,由各作業分部經理組成,設置1名項目經理,負責制定整站項目管理計劃,控制項目范圍及進度,溝通協調、降低項目更改,建立項目周報制度,完善項目溝通管理,保障項目順利交付。

本站設備制造與現場土建施工并行開展,工廠內完成電氣一、二次設備的預制組裝、模塊內連接、設備單體調試,最后整體運輸?shù)浆F(xiàn)場;現場土建階段只需要簡單的設備基礎,設備整體吊裝就位后完成模塊間電纜連接、系統聯調后即可具備投運條件。

價值體現

本站遵循“安全性、適用性、通用性、經濟性”協調統一原則,基于模塊化設計及設備技術高度集成,各模塊采用預制裝配結構形式,工廠內完成模塊內設備生產、安裝及調試,整體配送,施工現場只需要完成模塊間電纜連接、系統聯調,整個建設過程簡潔、快速、高效,實現安全可靠、技術先進、節約環保、節地節資、加快施工進度、提高工程質量的建設目標。

省心——全站設備集成供貨,降低用戶協調管理難度

省時——工廠化加工,安調與土建并行開展,縮短工期

節地——電氣設備高度集成,各模塊采用緊湊化設計,減少占地面積

節資——配送式變電站大幅減少建設周期、節約施工成本

長園深瑞配送式整站解決方案

隨著電網快速發展,傳統變電站建設模式難以適應電網建設的要求,建設模式亟待創新。長園深瑞配送式變電站整體解決方案基于“標準化設計、模塊化組合、工廠化預制、簡約化施工”的理念,以“占地少、造價省、可靠性高、建設效率高”為目標,采用預制艙式一/二次組合設備、光/電纜即插即用、智能運維、高級應用功能等關鍵技術,縮小占地面積、縮短建設周期、提高建設質量、降低建設成本,獲得了用戶高度認可。

近年來,長園深瑞憑借在配送式變電站方面的技術實力及多項專利創新,在電網中標份額中排名前列,也成功應用于100余座以“光伏領跑者”為代表的新能源、工礦等領域變電站的建設。

今后,長園深瑞將繼續秉承創新精神,基于模塊化設計、設備集成等方面的優勢,在新一代智能變電站模塊化建設關鍵技術方面再上新臺階,全面提升我國變電站全站整體標準化、智能化水平。

分享到:

關鍵字:長園深瑞

中國儲能網版權說明:

1、凡注明來源為“中國儲能網:xxx(署名)”,除與中國儲能網簽署內容授權協議的網站外,未經本網授權,任何單位及個人不得轉載、摘編或以其它方式使用上述作品。

2、凡本網注明“來源:xxx(非中國儲能網)”的作品,均轉載與其他媒體,目的在于傳播更多信息,但并不代表中國儲能網贊同其觀點、立場或證實其描述。其他媒體如需轉載,請與稿件來源方聯系,如產生任何版權問題與本網無關。

3、如因作品內容、版權以及引用的圖片(或配圖)內容僅供參考,如有涉及版權問題,可聯系我們直接刪除處理。請在30日內進行。

4、有關作品版權事宜請聯系:13661266197、 郵箱:ly83518@126.com
